平成28年度からはじまった第1期保存修理工事は令和元年度で完了し、令和2年度には 第2期工事が完了。現在は第3期保存修理工事、防災施設等工事を実施しています。

重要文化財千葉家住宅第3期保存修理工事
《工事期間》 令和2年7月1日~令和8年3月19日
《発注者》  遠野市長 多田一彦
《請負者》  株式会社テラ 代表取締役社長 三浦一
《設計監理》 公益財団法人文化財建造物保存技術協会
《現場代理人》株式会社テラ 菊池清彦
《工事内容》 地盤改良工事、主屋の修理など

重要文化財千葉家住宅防災施設等工事
《工事期間》 令和2年7月1日~令和9年3月19日
《発注者》  遠野市長 多田一彦
《請負者》  株式会社テラ 代表取締役社長 三浦一
《設計監理》 公益財団法人文化財建造物保存技術協会
《現場代理人》株式会社テラ 菊池清彦
《工事内容》 防災施設の設置など

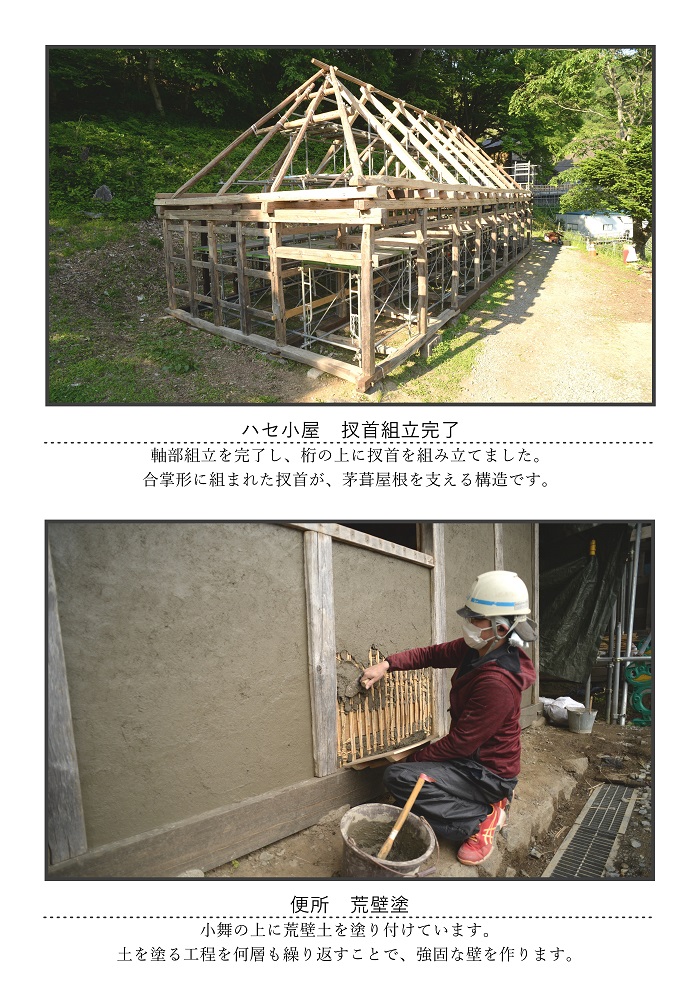

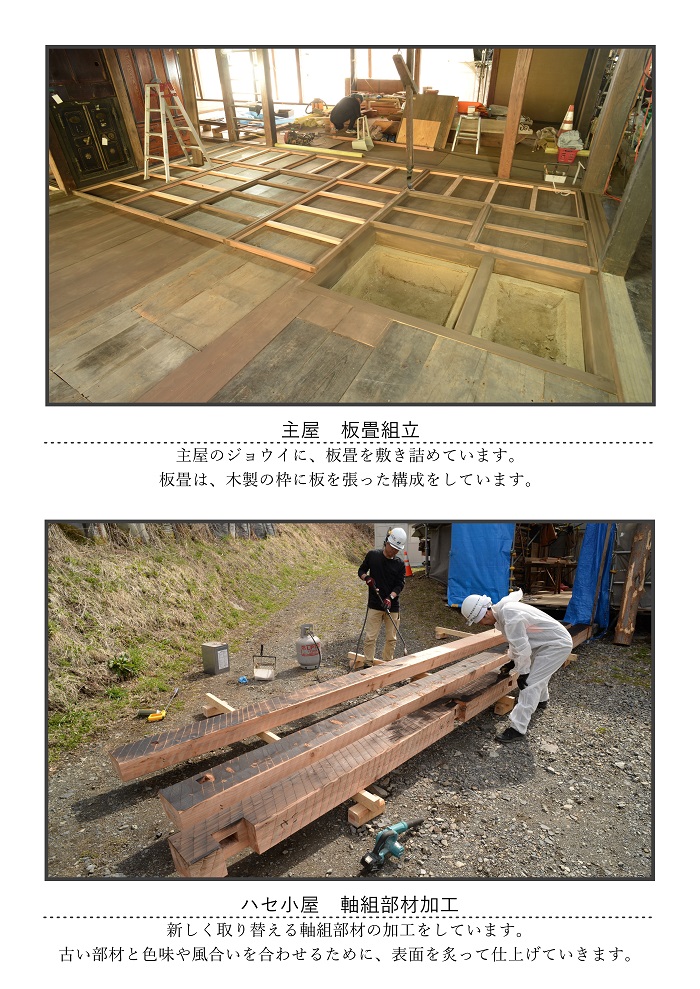

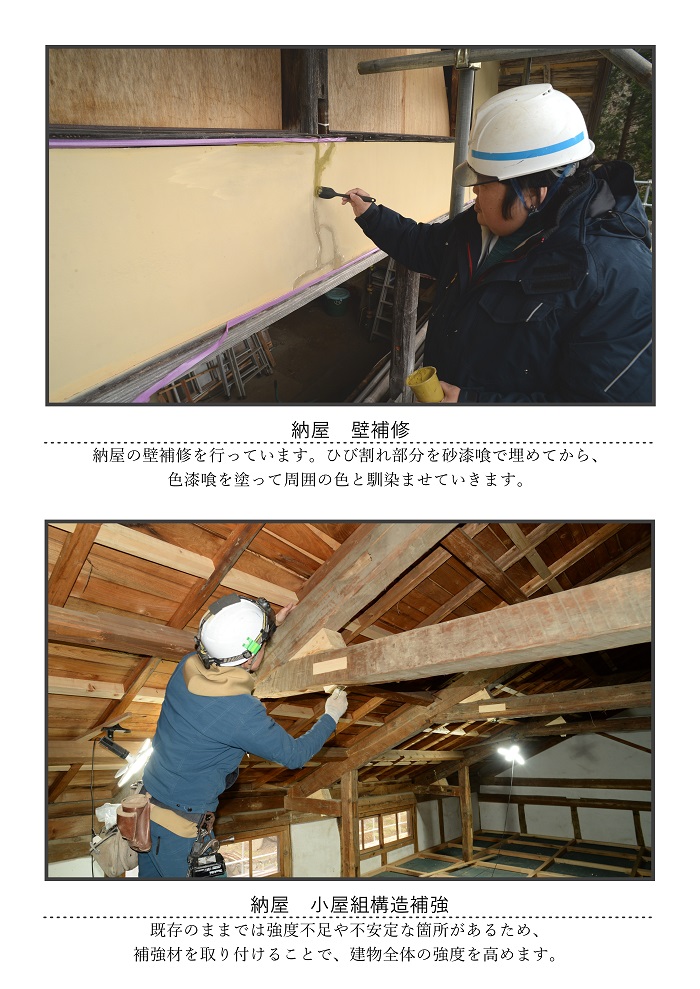

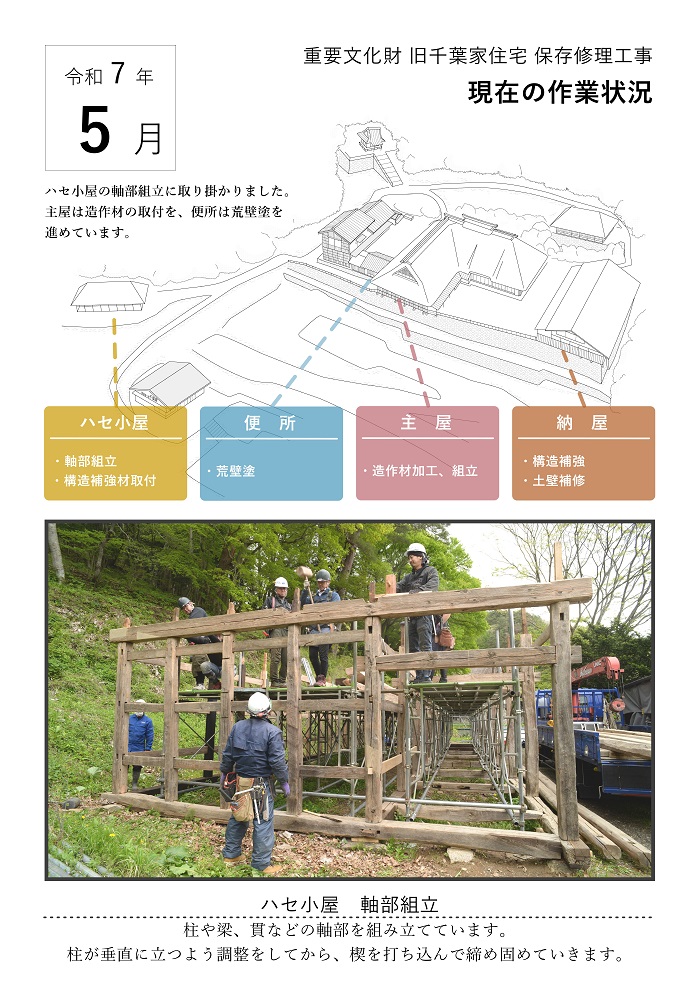

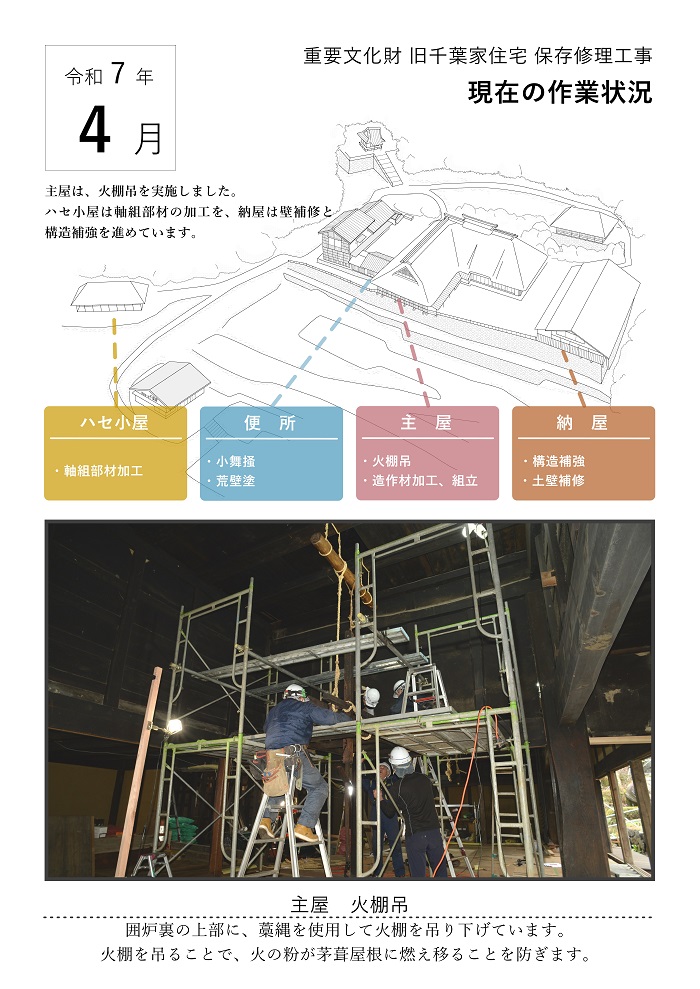

令和6年度の工事

平成6年度工事箇所
令和6年度は主屋の左官工事、造作工事、稲荷社茅葺工事、大工小屋左官工事等を行う。

2024年9月1

2024年9月2

2024年8月1

2024年8月2

2024年7月1

2024年7月2

2024年6月1

2024年6月2

令和6年5月1

令和6年5月2

令和6年4月1

令和6年4月2

令和5年度の工事

令和5年度工事箇所
令和5年度は、曲り家の造作工事、稲荷社の屋根工事、大工小屋の屋根工事等を行う。
